• Inicio
  • Tenki
Mostrar / Ocultar tabla de contenidos
  • Configuración Tenki
    • Configuración de la empresa
    • Configuración de usuarios
  • Configuración Business Central / NAV
    • Configuración general
    • Configuración recursos
    • Configuración servicios web
    • Horas planificadas y consumidas
    • Recursos por proyecto
  • Proceso de imputación
    • Imputación de tarea
    • Validación de tareas
    • Histórico de tareas
    • Histórico de gastos
    • Business Central / Dynamics NAV
    • Estadísticas
  • Control de versiones
    • Notas de versión

Horas planificadas y consumidas

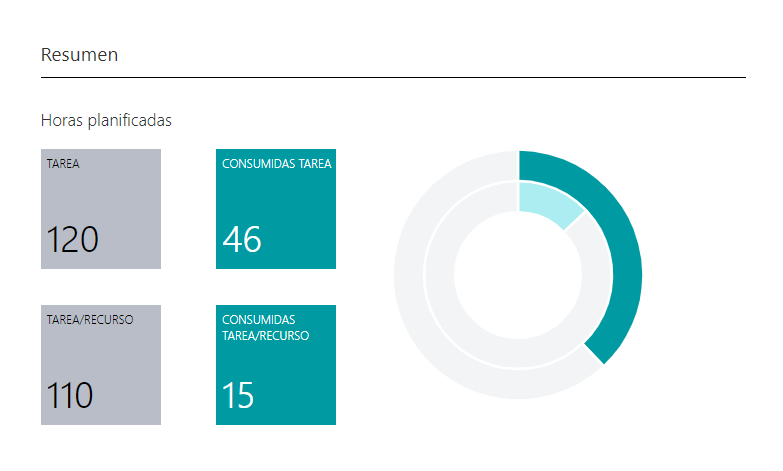

imagen9


Para poder configurar las horas planificadas y consumidas hay que conocer cómo se obtienen los datos de Dynamics.


  • Horas planificadas "Tarea": Suma de la cantidad de las líneas de planificación, de ese proyecto y de esa tarea, de tipo Previsión o Presupuesto (depende de la versión de Dynamics, aparece con un nombre u otro). Además, la línea de planificación debe tener la unidad de medida hora, de lo contrario no se tendrá en cuenta para este cálculo ni para los siguientes).
  • Horas planificadas "Tarea / Recurso": Suma de la cantidad de las líneas de planificación, de ese proyecto y de esa tarea, de tipo Previsión o Presupuesto (depende de la versión de Dynamics, aparece con un nombre u otro) para ese código de recurso.
  • Horas planificadas "Consumidas Tarea": Suma de la cantidad de los movimientos de proyecto, de ese proyecto y de esa tarea, cuyas líneas son tipo línea vacío, tipo movimiento uso y, obviamente, tipo recurso.
  • Horas planificadas "Consumidas Tarea / Recurso": Suma de la cantidad de los movimientos de proyecto, de ese proyecto y de esa tarea, cuyas líneas son tipo línea vacío, tipo movimiento uso y, para ese recurso concreto.

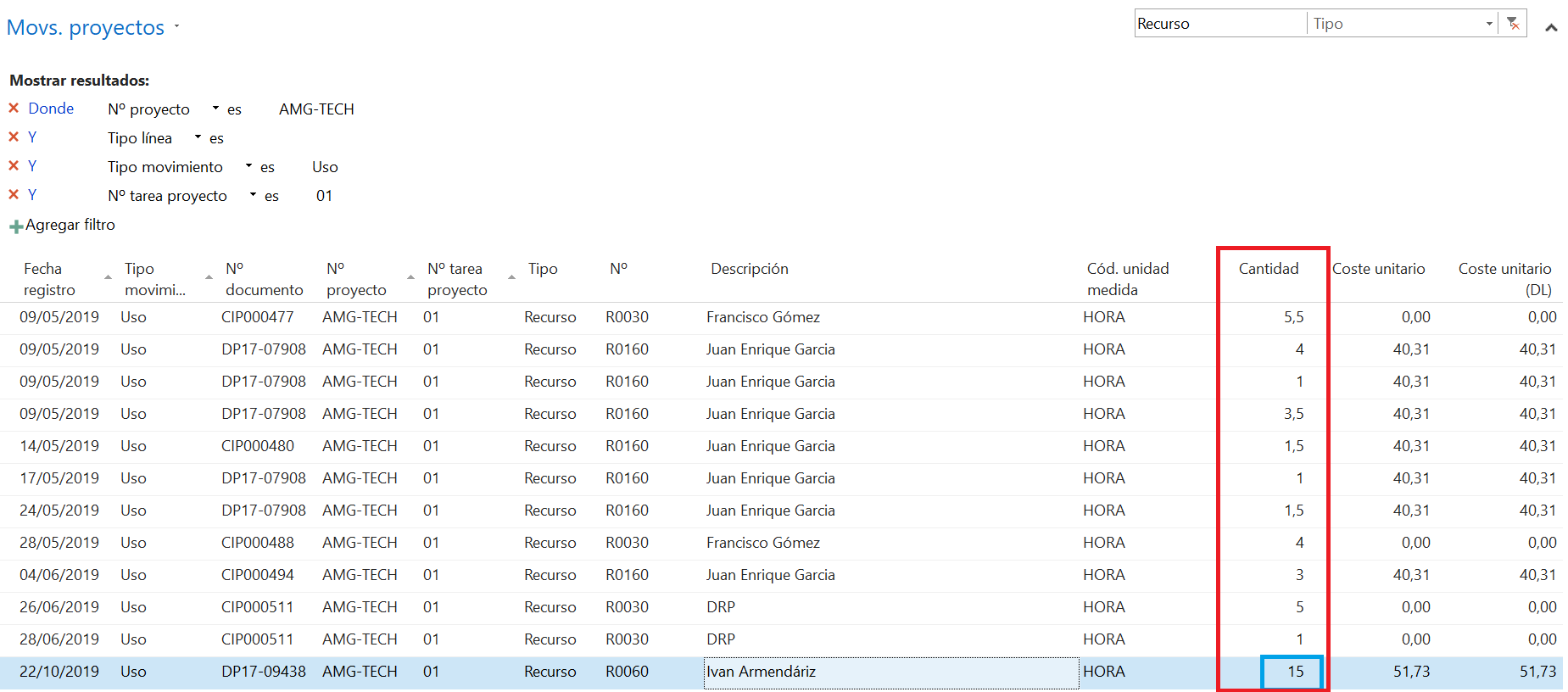

imagen10
